抢建“生命之舟”,蕾奥助力香港疫情阻击战

时间:2022-05-13
抢建“生命之舟”,蕾奥助力香港疫情阻击战

新年伊始,香港遭遇第五波新冠肺炎疫情侵袭。在抗疫形势异常严峻的时刻,应香港特区政府请求,中央决定在香港落马洲河套地区援建应急医院和方舱设施,帮助香港进一步提升救治能力。

受EPC总包单位中建科工集团的邀请,蕾奥规划交通市政事业部和景观事业部组成的团队第一时间积极响应,再次出征,并以深圳市第三人民医院应急院区(深圳版“小汤山”医院)的成功经验为依托,与中建科工设计院、中元国际联合组成更为强大的项目组,全力以赴,推进项目的设计、建设工作。

蕾奥团队秉承“无畏艰辛、使命必达”的信念,夜以继日,争分夺秒,与时间赛跑,24小时坚守在线。历时51天不分昼夜的艰苦奋战,中央援港河套地区应急医院和方舱设施(以下简称“援港应急医院”)全面竣工,并于5月6日正式交付使用。

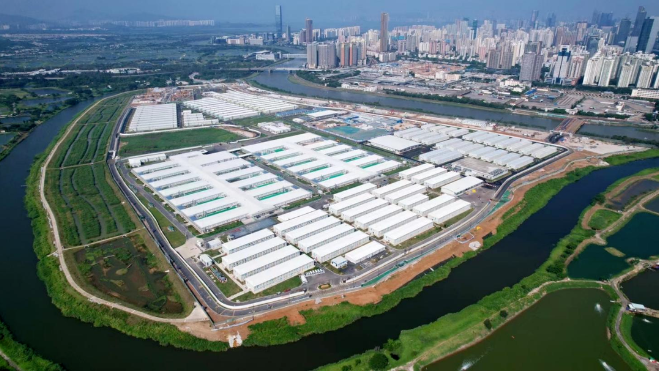

◎项目竣工交付

项目概况

项目总用地面积约48.98万平方米。项目由应急医院区、方舱设施区、生活配套区等组成。建成后可提供900张负压隔离床位、100张ICU床位、10056张方舱床位、完整的医技设施以及3339间宿舍和生活办公等配套设施。项目建成后可为香港疫情防控提供坚强的保障。

◎实景鸟瞰图 图片来源:中建科工集团(总承包单位)

设计内容

蕾奥团队主要负责项目总体设计咨询、交通市政和景观设计。交通市政设计涵盖了总体交通组织、场地土方平衡、总体竖向、道路交通工程、市政管线和照明工程等设计。景观设计涵盖了园建、内部道路、绿化、给排水、电气、结构等设计。

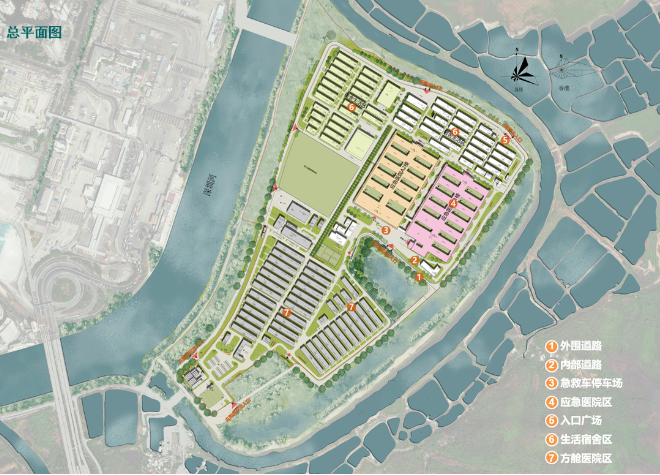

◎项目总平面图

设计特点

本项目为应急抢险救灾项目,时间紧、任务重,并且位于香港落马洲河套地区,以上双重因素决定了本项目为非常规设计项目。


01因地制宜,多重标准

项目要求51天竣工,考虑到港方审批流程较长,港方标准的材料设备采购困难等因素,为有效保障工期,设计标准以国家标准、深圳地方标准为主。同时,由于项目用水用电均从香港市政管道进行接驳,项目建成后的使用对象为香港新冠肺炎患者及相关工作人员,供电系统、消防系统、道路交通工程(包括机动车道宽度、车辆左行、车辆弯道分析、标志标线等)均采用港方设计标准。

◎应急医院主出入口处车辆模拟分析


02双管齐下,安全至上

援港应急医院所在区域紧邻深圳河,且地质条件较差,场地安全是设计的根本。

经与香港土木工程拓展署、深圳市水务局充分沟通讨论,结合深圳河香港侧堤顶标高、防浪墙顶标高以及深圳河 200 年一遇规划最高洪水位,并充分考虑场地平整施工要求和建筑布置要求、尽可能缩短工期,最终确定了场地基准标高, 为后续的单体建筑设计奠定了坚实的安全基础。

同时对现状淤泥层较厚的路基采用预制方桩复合地基进行处理,在池塘区域设置波浪桩,防止外部水侵入路基,进一步增强了场地安全。


03合理分区,有效运营

项目总体布局上分为污染区(隔离病区)、半污染区和洁净区,洁净区位于上风向,并通过设置绿化带、围网和闸机进行物理空间隔离。

基于防疫要求,交通组织上区分病患、医护和污物三类不同交通动线并分别设置出入口,做到医患分流,确保防疫安全。

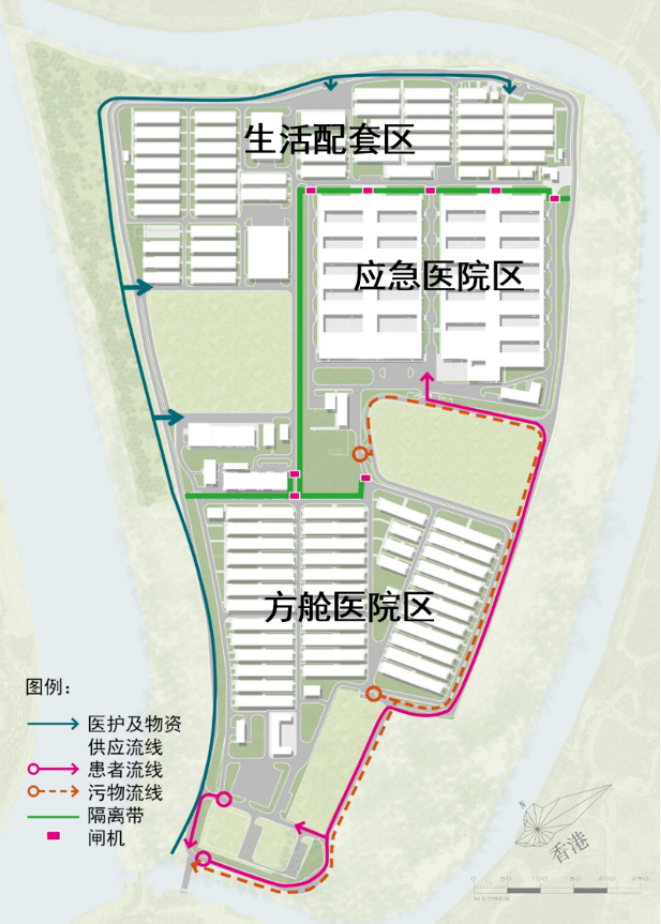

◎对外交通流线组织


04疗愈景观,营造氛围

景观设计优先考虑防疫控制需求,以“快速建造、易于实施”为设计原则,以“一衣带水,港深相依;一水润塘,河套深情”为设计理念,将河套医院打造为“疗愈之洲”。

整体方案主要选用疗愈康体、疏朗通风、耐消杀性植物。

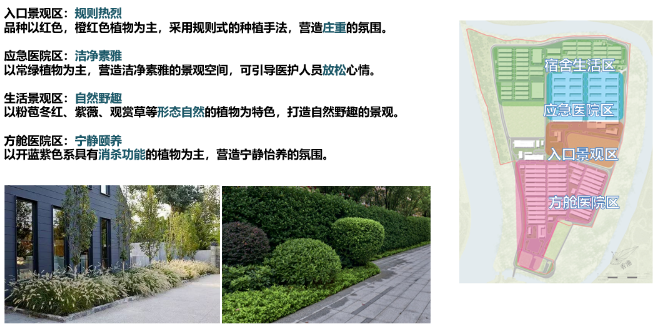

◎植物分区


05分区平衡,精准竖向

本项目地形北高南低,中间高、东西两侧低,高差超过15米。为节省工期、减少投资,采取“分区平衡”的原则,方舱医院区适当提高场地标高,吸纳应急医院区多余的土方,通过精细化竖向设计最终场地挖方19.7万方、填方18.3万方,基本实现了总体自平衡。

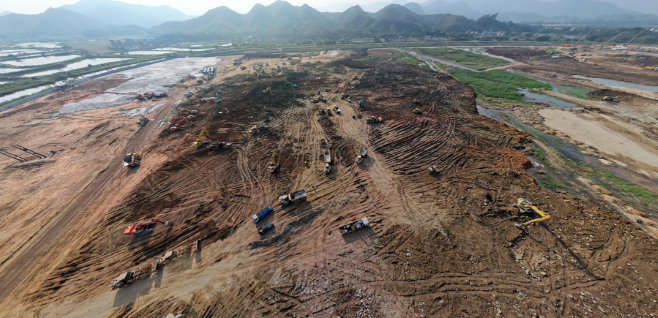

◎场地平整


06预制优先,快速建造

项目“应急抢险救灾”的定位,决定了设计需采用非常规的手法,才能保证项目尽早建成,尽快投入使用。

为此,场地道路基层采用早强型钢筋混凝土刚性基础,24小时内即可开放交通、满足大量施工车辆通行需要,在主体工程基本施工完成后,再完成沥青路面摊铺等后续工程;同时,在设计上采用了成品的道路钢筋网片、预制混凝土雨水井、装配式围墙等,均为工厂加工,现场安装,为总工期目标保驾护航。

◎装配式围墙


07高效设计,时刻响应

“生命之舟”越早投入使用,越能挽救更多的生命。

2月23日受EPC总承包单位中建科工集团邀请,蕾奥规划正式开始参与项目的设计工作。项目组通宵达旦,集体吃住在办公室,仅用3 天时间即向科工集团提交了第一版初步施工图,同时派驻设计人员和科工集团联合办公、持续优化 设计和解决施工过程中遇到的各项困难,并于15天后提交了应急医院区完整版 施工图及方舱医院区第一版正式施工图。

设计早期阶段,项目组充分考虑了疫情紧张、各地交通管制、设备材料采购困难以及建设条件复杂等诸多不利因素,为保证工期和尊重香港,在设备选材上尽量按照市场已有设备、管材进行设计,在总图布置上尽量避让港方已建箱式变电站、11千伏中压电力电缆,在管线排布上考虑机动车道先行建设作为施工便道从而将管线尽量布置在非机动车道上,在局部节点设计上通过建设时序的合理安排避让因项目施工而临时建造的宿舍、帐篷等临时建筑。

3月6日,中建科工集团正式进驻施工现场后,“设计——施工”同步开展,边设计、边施工、边反馈、边修改。期间蕾奥设计团队与深方相关部门、中建科工设计院、中元国际、前方施工现场、港方相关部门、港方施工现场不断沟通,紧急处理施工现场遇到的各种问题,圆满地完成了项目建设。

◎项目竣工交付现场

后记

疫情就是命令,防控就是责任。在疫情日益严峻的形势下,蕾奥设计团队与中建科工项目组跑步进场,同步开展“设计——施工”,高效安全地完成了项目的设计与建设,展现了深圳速度、蕾奥速度,彰显了蕾奥社会责任担当!

夜景鸟瞰图 图片来源:中建科工集团(总承包单位)

我们坚信没有一个冬天不可逾越,没有一个春天不会到来,“生命之舟”已然靠岸,疫情终将过去,美丽的紫荆花必定会迎风绽放。回顾60多天与中建科工项目组的共同奋战历程,起跑就是冲刺,开战即为决战。蕾奥规划积极响应政府防疫工作的需求,在疫情防控的关键时刻,以责无旁贷的使命感肩负起民营企业的社会责任,向疫而行,迎难而上,充分发挥了蕾奥自身的专业能力与丰富经验,圆满地完成了援港应急医院的建设任务,为打赢香港疫情阻击战贡献了自己的力量!

新落成的援港应急医院 图片来源:中建科工集团(总承包单位)

注:2020年新冠疫情爆发以来,蕾奥一直参与到抗疫当中,先后承担了深圳市第三人民医院应急院区、国家感染性疾病临床医学研究中心,湾区会展国际酒店(隔离酒店)等抗疫项目的设计工作。


项目总指导:王富海
项目主管总师:邓军、魏伟
项目负责人:郭翔、赖继春
设计代表:张晗
总图专业:邓军、张孟瑜、张晗
道路专业:邓军、张孟瑜、张晗、袁炜、张浪峰
交通专业:邓军、江玉、罗楝、裘雨昕、于子鳌
给排水专业:郭翔、雷新财、王好峰、莫乐年
电气专业:郭翔、宋鉴龙、李榕东
景观专业:魏伟、赖继春、程冠华、黄程、江静思、钱瑞玲、冯瑞泽、姜企、张忠起、王霞、 张一康、马恒阳
